一、什么是多阶投产
多层投产是当产成品有多层BOM结构,下达生产任务时,自动展开多层BOM的加工单,不用手工一层层下达半成品的生产任务。例如图片中的产品A,由多级BOM组成,产品A在投产时,半成品B、半成品C和半成品D也将一起投产生成生产加工单或委外加工单。以前版本只能生成A的加工单,所以半成品的加工单需手工单独录入,增加了生产人员的工作量。
二、主要功能
可根据销售订单、预测单进行多阶投产,投产时根据产品的属性可选择委外或自制两种投产类型,根据投产类型可下达生产加工单、委外加工单;按BOM展开方式,再根据需求数量减去可用库存,自动计算每阶需要下达的数量,其中影响可用库存的参数可在运算方案中进行设置。
三、操作流程
1. 前提条件:各级物料都需在物料清单中维护BOM结构
2. 主要流程:
(1)点击【生产管理】/【委外管理】中的【多阶投产】;

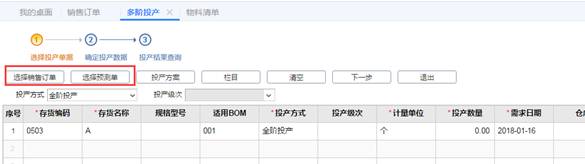

(2)选择【销售订单】/【预测单】进行投产分析;
(3)点击【投产方案】,设置【可用量参数】/【参与可用量仓库】及相关选项,从而影响投产数据;
(4)点击【下一步】执行投产分析;

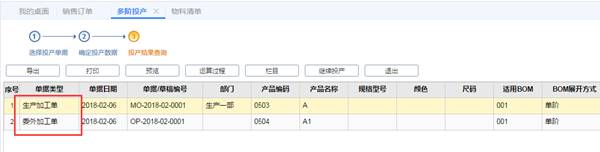

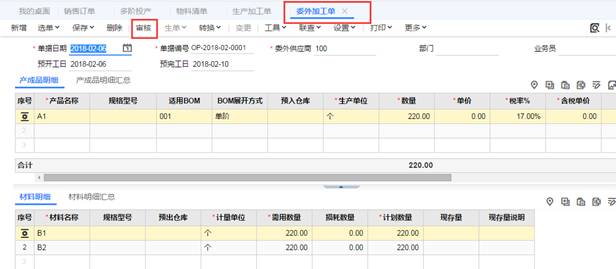

(5)选择【投产类型】,自制或委外。如果存货在存货档案中勾选自制属性,投产类型可选择自制;如果存货在档案中勾选了委外属性,则投产类型可选择委外。委外的需录入【委外供应商】、自制的需录入【部门】,再点击【下一步】,即会根据产品结构、投产类型和投产方式生成产成品或半成品的加工单据(生产加工单或委外加工单);

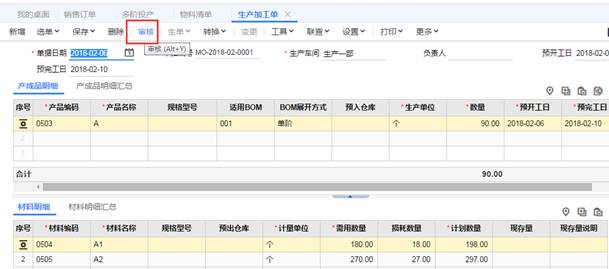

(6)最后,在生成记录界面双击打开生成的单据,点击【审核】即可。
四、相关问题
1.多阶投产的投产方案中【取日期前的可用量】有什么作用?
(1)如果不勾选【取日期前的可用量】,默认取可用量参数中系统到目前为止的所有单据,及所有影响可用量的单据;

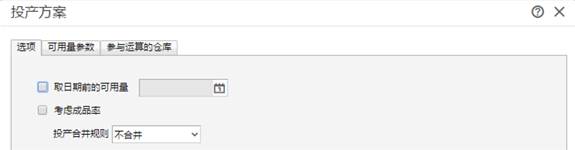

(2)如果勾选【取日期前的可用量】,并选择了之前的某一个日期,影响可用量的就不是所有单据,而是以此日期为依据、与不同单据上的需求日期、预计到货日期或单据日期进行判断。如请购单上的需求日期若晚于取日期前可用量的日期,该请购单不计入可用量。
2.多阶投产时,同一订单上的存货一部分想自制、一部分想委外,如何处理?

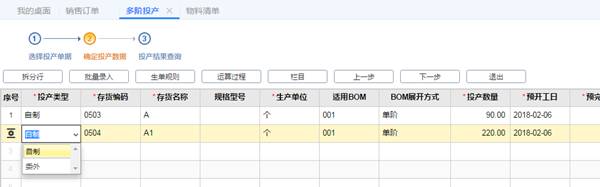

在多阶投产界面,同一行存货若想一部分自制、一部分委外,可以在投产界面,点击该行明细,再点击左上角【拆分行】,先把默认行的数据复制一行出来,再分别修改两行的投产类型,选择【自制】或【委外】,修改数量之后再进行后续生单即可。
3.多阶投产的几种投产方式有什么区别?
多阶投产有三种投产方式,全阶投产、单阶投产和指定级次投。
(1)全阶投产:把单据上的产成品、其下级的半成品都生成投产数据;
(2)单阶投产:只把单据上的产成品生成投产数据;
(3)指定级次投产:把单据上的产成品和指定级次的半成品生成投产数据。
以本文图片中产品A的结构为例:
(1)全阶投产:投产产品为产品A、半成品B、半成品C和半成品D;
(2)单阶投产:投产产品为A;
(3)指定级次投产:若选择二级投产,投产产品为产成品A、半成品B和半成品C;若选择三级投产,投产产品为产成品A和半成品D。
4. 多阶投产里分单规则是什么意思?
多阶投产里分单规则可以选择默认规则、按存货分类、按来源单号,其作用在于分析已经投产的结果中,若有多行存货的数据,按什么规则生成单据,具体如下:
(1)默认规则:投产类型、委外供应商、部门/生产车间、业务员/负责人都相同时生成在一张生产加工单上;
(2)按存货分类分单:当默认规则中的字段都相同时,不同存货分类的产品生成到不同的加工单上;
(3)按来源单号分单:当默认规则中的字段都相同时,不同的来源单号的产品生成到不同的加工单上。
至此就分享完毕了,建议小伙伴们收藏并转发,不明白的小伙伴们可以联系我们!
补充:提供东莞用友,深圳用友,用友财务软件,进销存系统,用友ERP管理系统,MES系统等。
