前言:PMC下达了生产任务单,计划领多少料能做多少成品也都在任务单上了,但是在实际生产过程中由于人为或者质量问题,导致材料需要再超领一部分才能满足生产,那么如何允许超领?下面以用友T+标准版为例来做详细分享说明,转载请注明出处,侵权必究!

1、首先要设置允许超领,点击系统管理-选项设置,在生产页签中不要勾选“按照生产加工单严格执行领料”,如图下操作:

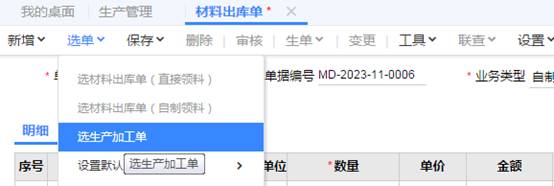

2、接下来我们需要多领一些料出来,进入材料出库单,点击选单-选生产加工单

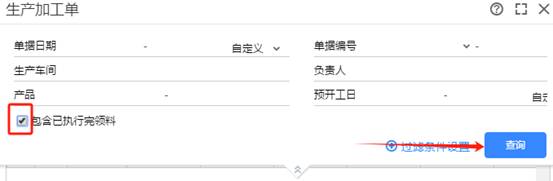

勾上“包括已执行完领料”并查询,如图下:

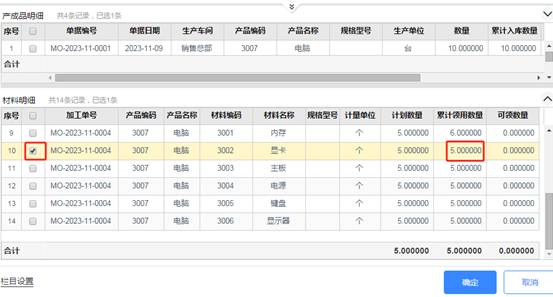

3、图下可以看到计划数量是5,累计领用数量是5,也就是领完了,还要计划多领,勾选这个需要超领的材料并确定

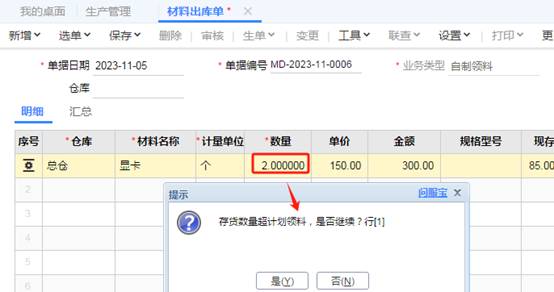

4、输入需要多领的数量,此时就会跳出如图下提示“存货数量超计划领料,是否继续?”,允许超领点是并保存即可

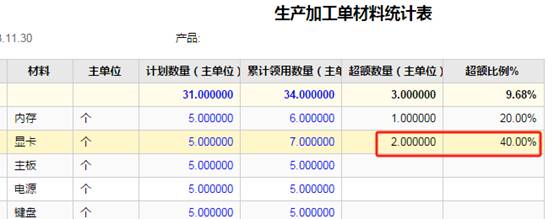

5、最后我们进行统计时,就可以知道哪些材料超了,超了多少数量与超额比例,如图下:
至此就分享完毕了,建议小伙伴们收藏并转发,不明白的小伙伴们可以联系我们!
